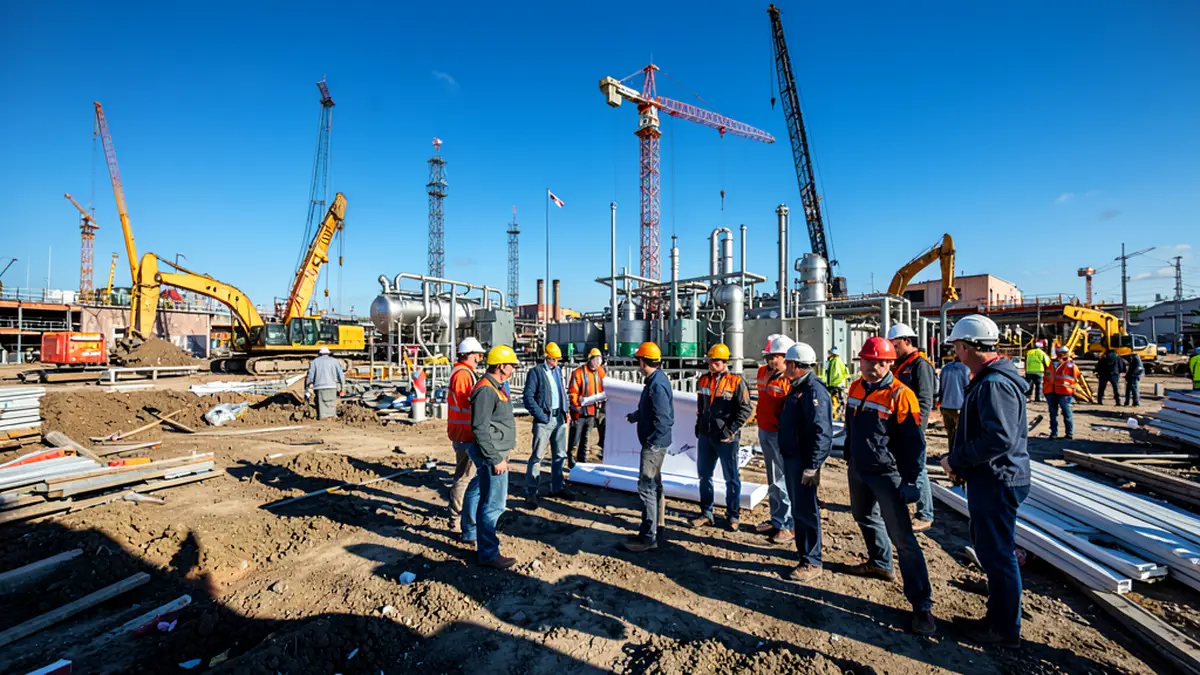

В ходе рабочего визита в Инту председатель правительства Коми Дмитрий Братыненко оценил строительство водогрейной котельной ПАО «Т Плюс», где общий уровень готовности приближается к 50%. Проект направлен на обеспечение надежного энергоснабжения жителей Инты.
- Строительство котельной: осуществляется для замены устаревшей угольной ТЭЦ.
- Общая готовность: 45% по состоянию на март 2026 года.
- Количество работающих: до 70 рабочих подрядных организаций ежедневно.
- Поставка основного оборудования: завершена на 99%.
- Монтаж фундаментов: завершен на 95%.
Текущий статус и планы по строительству
Как сообщил главный инженер филиала «Коми» ПАО «Т Плюс» Антон Казаков, на площадке активно продолжается работа. Завершение строительства водоподготовительной установки поможет соответствовать требованиям санитарных норм к качеству горячей воды. Котельную уже подсоединили к системе отопления, а здание обшивают сэндвич-панелями с параллельной сборкой оборудования для очистки воды. Гидравлические испытания баков коагулированной воды запланированы на апрель.
Технические подробности
Внутри главного здания котельной установлены четыре водогрейных котла. Также завершены работы по монтажу трубопроводов и ведется строительство дымовой трубы и резервного хранилища для дизельного топлива. Новый объект мощностью 160 Гкал/час должен значительно повысить надежность теплоснабжения в Инте и сократить негативное воздействие на экологию региона.
| Показатель | Значение |
|---|---|
| Общая готовность объекта | 45% |
| Поставка оборудования | 99% |
| Монтаж фундаментов | 95% |
| Мощность котельной | 160 Гкал/час |
